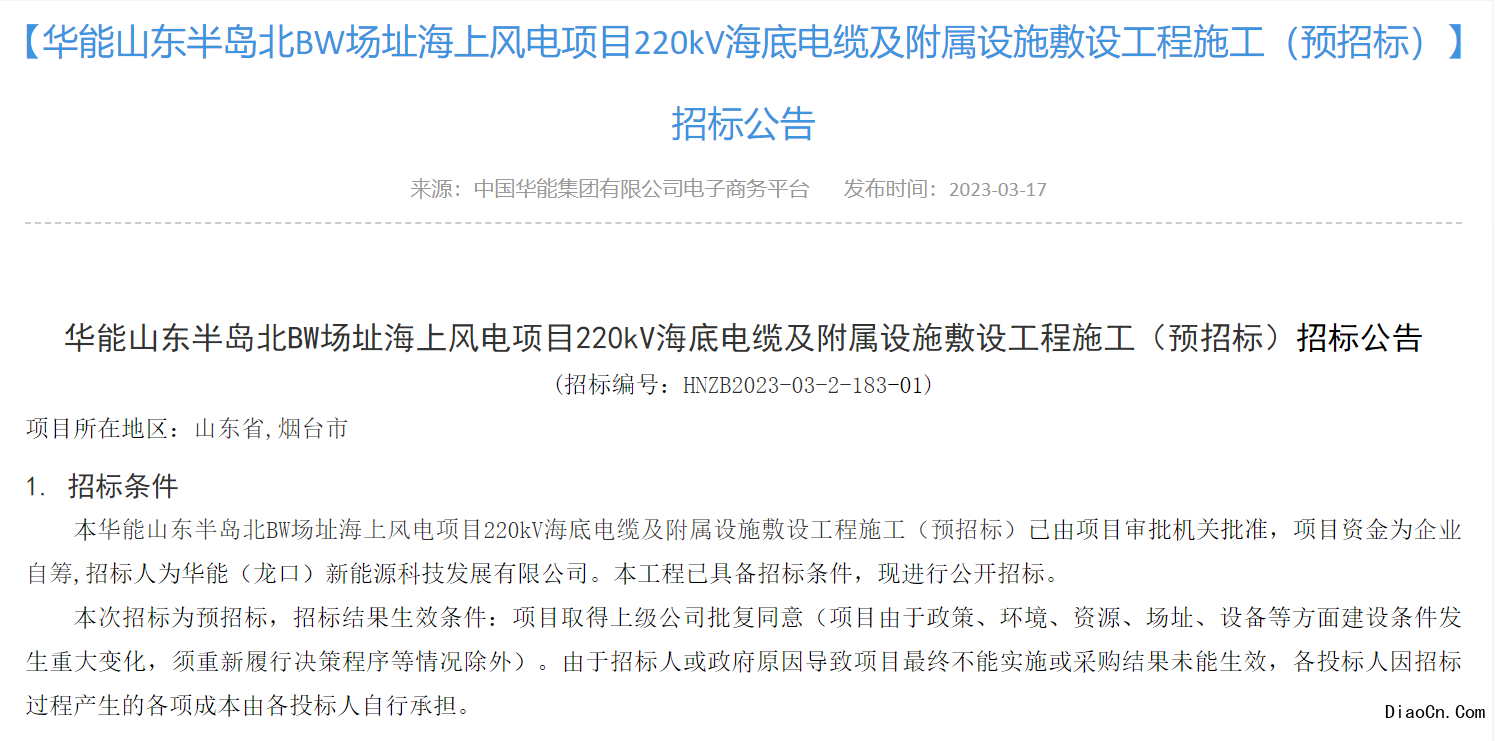

3月17日,華能電子商務平臺發布《華能山東半島北BW場址海上風電項目220kV海底電纜及附屬設施敷設工程施工(預招標)招標公告》。
公告顯示,此次招標范圍:華能山東半島北BW場址海上風電項目220kV海底電纜敷設工程標段范圍內220kV海纜敷設工程涉及到的全部工作,主要包括(但不限于):
(1)海底電纜及附屬設備等的交接、驗收和運輸;(2)海底電纜敷埋施工;(3)海底電纜登海上升壓站平臺施工;(4)海底電纜登海陸轉換井施工;(5)海底電纜附件的施工;(6)在海纜和陸纜及附件安裝后完成全部交接試驗以及光纜通道測試。相關試驗設備需自行配備及安裝。完成陸纜和海纜全段高壓耐壓試驗,試驗方案等滿足相關電網公司認可。如試驗過程中各段出現問題由各段施工標段負責;(7)完成剩余海纜以及附件的移交,承包人負責將剩余海纜發運回發包人指定存儲地點,并完成海纜移交工序工作面上的所有操作內容;(8)路由竣工復測;(9)海纜通告。海纜標示樁、警示牌制作及安裝等。
計劃工期: 計劃2023年7月2日開工,計劃于2023年9月7日前海纜敷設完成(具體開工日期以招標人通知為準)。
據了解,華能山東半島北BW場址海上風電項目位于山東省煙臺市西北部近海海域。工程裝機容量510MW,擬安裝60臺單機容量為8.5MW風電機組。場區內建設1座220千伏海上升壓站,陸域建設1座陸上運維中心。
